Historie van de Oldijk - Ezinge

1872-1873 Verharding en reconstructie Oldijk

De Oldijk was tot 1872 nog onverhard. In overleg met de boeren wilde de gemeente een weg aanleggen.
Het was zoals eerder geschreven ook de bedoeling aan beide kanten van de Oldijk een sloot te graven, maar niet alle boeren waren daarvan gecharmeerd en bleven weigerachtig om daar grond voor af te staan. Met name de iets hogere percelen zouden dan in hun ogen veel land kwijt zijn. Dit is nog te zien aan de stukken waar die sloot ontbreekt, zoals bij Oldijk 2 en tussen Oldijk 2 en 4.

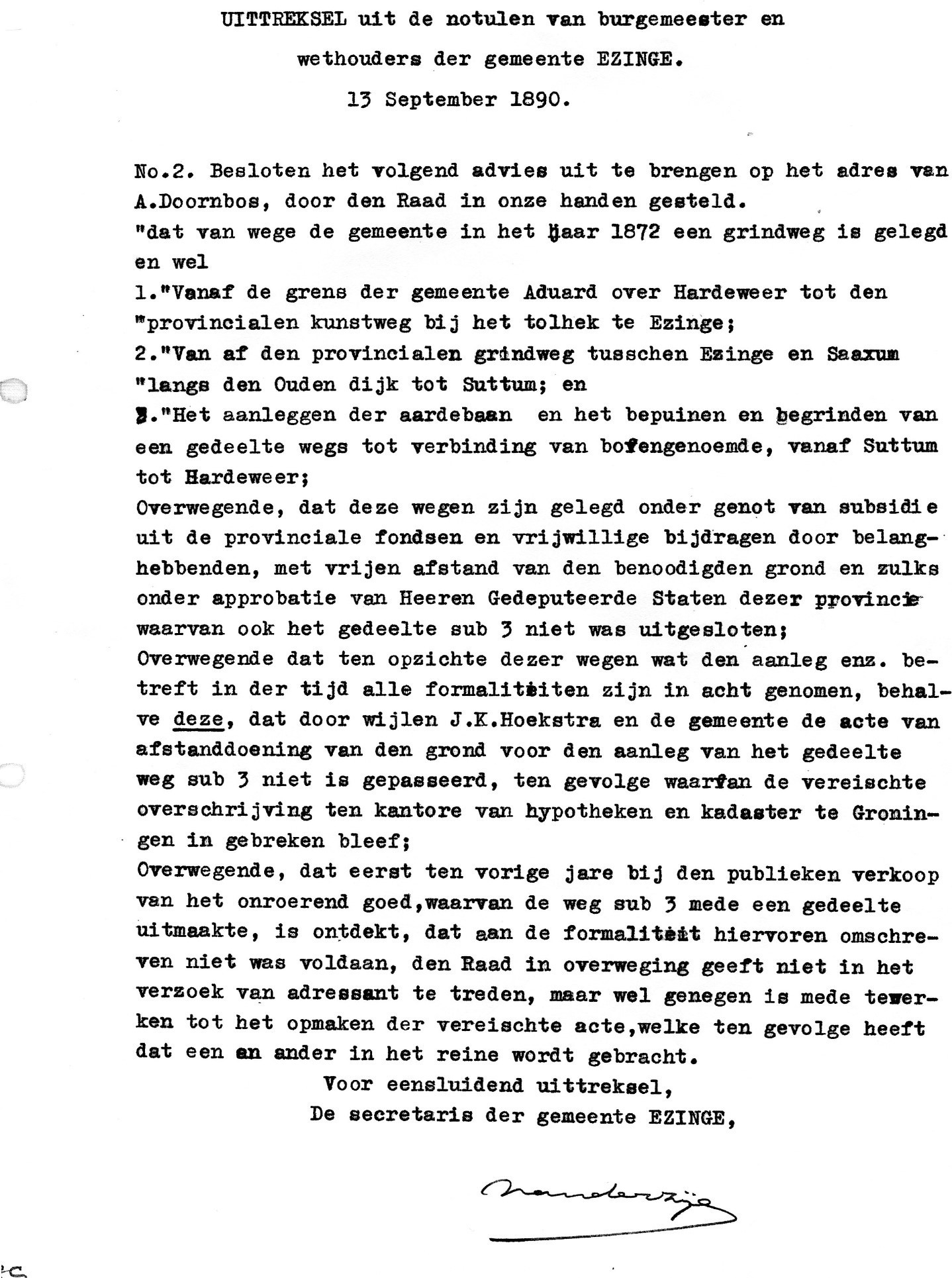

Uit stukken van de gemeente blijkt dat er in 1872 sprake was van het verharden van de Oldijk en ook de Zuiderweg:


Uit punt 3 blijkt dat de Oldijk dus in 1872 werd doorgetrokken van Suttum naar Hardeweer. Het oude tracé achterlangs de Kinkhoorn kwam toen te vervallen.
Maar er werden ook meer correcties doorgevoerd, zoals het stuk Oldijk van Oldijk 8 naar Oldijk 10 dat werd “recht”-getrokken .
Het project was in november 1873 voltooid en werd uitgevoerd door aannemer Folkerts.


Volgende periode
